これからも安心して住み続けていただけるように丁寧に補強・修繕いたしました!
【施工前】既存の瓦屋根を全面撤去・解体し、新しい瓦を設置して軽量化工事を行います。
足場組立作業完了。 洗浄水や塗料が飛散しないようにメッシュシートの取付けも行います。
まずは、下屋部分の瓦を全部とり除きます。1枚1枚丁寧に剥がしていきます。
長年、お家を守っていた瓦屋根を順番に撤去している様子です。
下地の状況は、防水シートではなく、年数も経っているため木の皮を使っています。下地の補修・補強をしていきます。
野地板の設置が完了。新しい瓦を設置する前に、野地板や防水シートを張り付けていきます。

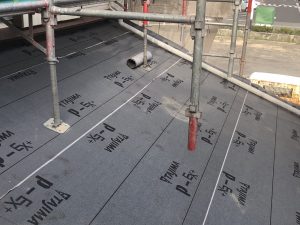

野地板の上にアスファルトルーフィング(防水シート)を設置。止水性が高く、初期費用を安く抑えられるおすすめの素材です(^^)!
新しく葺き替える屋根材を設置する場所に配置していきます。
新しい瓦をのせるために、シートの上に桟木(さんぎ)を敷き込んでいきます。
次に、大屋根部分の瓦を剥がしていきます。既存瓦の撤去後の様子です。葺き替え工事の場合は、雨など天候の影響に直結します。天候を気にしながら作業を進めます。
こちらの屋根は土葺き(つちぶき・どぶき)工法。土の重さを利用して屋根瓦を葺く工事方法です。既存の瓦を撤去したら、葺き土が大量にあり、見るからに重そうです。
陶器瓦や葺き土による長年の重荷は、屋根全体を歪ませてしまうため、下地合板が真っ直ぐになるよう、熟練の職人が下地調整しています。
大屋根の下地も防水シートではなく、木の皮を使用しています。
野地板の設置の様子です。しっかりと下地の補修・補強を行います。
瓦を設置する前に、野地板を全面に張り付けました。
防水シート(アスファルトルーフィング)貼り。野地板の上に防水シートの設置中です。壁の取り合い部分もしっかりと施工していきます。
下屋根同様、新しい瓦をのせるために、シートの上に桟木(さんぎ)を敷き込んでいきます。
新しく葺き替える屋根材を設置する場所に配置していきます。
必要なものは揃えて段取りよく、手早く施工していきます。
【新しい屋根材の設置】新しい屋根材を設置していきます。
【施工後】雨漏りが解消して、さらに軽量化となり建物への負担も軽減され、安心して生活していただけます。
【屋根板金工事】
現場調査や工事前に、気になる隙間を見つけました。
この隙間も見落としません。
板金職人が、お客様のお家に合った板金加工をしながら工事を進めていきます。
現場にて手作りで加工する板金作業は、職人の腕の見せどころ!
仕上がりにミスがないように加工していきます。
慎重に作業を進めています。
屋根と外壁の境目に隙間のないように、板金を取り付けます。
形状に合わせて、板金を加工します。
下地補修や下地補正は、徹底的に丁寧に行います。職人魂がうなります。
密着するように、加工しています。
一つの部材を重ねていき、雨漏りが起こらないように仕上げていきます。
屋根板金工事で使用する工具です。同じように見えても働きが違い、大切な右腕です。
瓦奥付け板金などの補修工事です。
次に、外壁塗装を行うためブルーシートで覆っています。

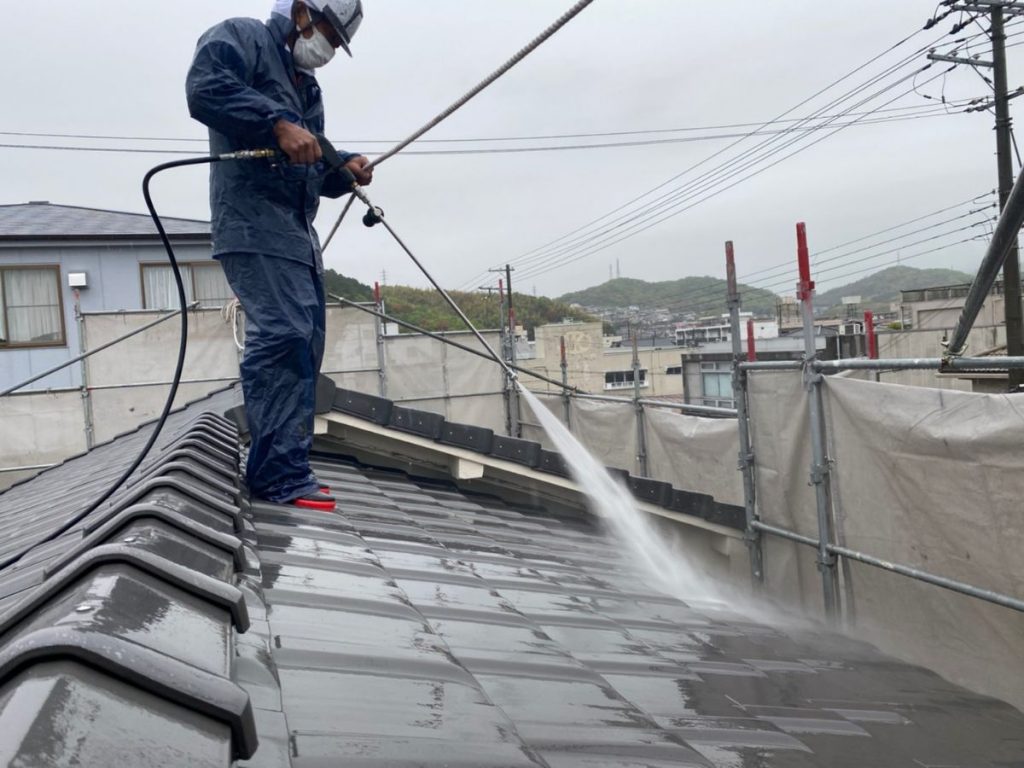

外壁塗装を行う前に、屋根も洗浄します。
外壁高圧洗浄です。 細部までじっくりと一日かけてカビ・苔などの汚れを除去します。
ベランダ部分の洗浄です。
窓廻りや外壁の隙間は、コーキングが施工されているんです。たっぷりとシーリングプライマーを塗布します。
シーリング(コーキング)打設です。
使用するのは、オートンイクシードです。
シーリング材の中に気泡が入らないよう、充填不足による隙間ができないよう、両側の部材に、しっかりシーリング材を圧着しています。
シーリング仕上げ
外壁の膨れた(浮き)箇所の画像です。これから、塗装の前に補修を行います。 経年劣化により壁表面の塗膜の付着力が低下し、塗膜が素地から浮き上がったり、剥がれている状態です。
膨れた外壁をはつって(こそげ落とす)、平らな表面に仕上げていきます。
下地となる壁を傷つけないように、慎重に作業を進めていきます。
コテやブラシを使って外壁下地をならしていきます。そして、しっかりと乾燥させます。
外壁下塗りをします。ムラのないように仕上げていきます。
下塗りは、エポパワーシーラーを使用しています。
中塗りアステックリファイン1000Si-IRを使用しています。
中塗りと同じ塗料を使用して、上塗りです。
【外壁塗装後】
軒天に中塗りです、軒天は、日光に当たらない箇所なので、カビや菌が発生しやすい箇所です。
続いて、上塗りです。防カビ機能の塗料を使用します。
幕板部分に錆止めを行っています。
幕板部分の錆止めです。建物の部材やデザインによって、色も塗り替えます。
中塗りです。フッソUVコート溶剤Ⅱを使用しています。
超高耐久のフッ素塗料を使用します。
中塗りです。ムラのないように、丁寧に仕上げていきます。
上塗りです。艶感が生まれ、新築のような仕上がりです。
庇(ひさし)に下塗りです。
庇の上塗りです。
軒樋・竪樋などは交換補修しました。雨樋の下塗りはフッソUVコート溶剤Ⅱを使用しています。
雨樋の上塗りです。雨樋も直射日光から守っていきます。
シャッターボックス下塗りです。上塗りと2回塗装仕上げです。
【塗装工事後】統一感のある仕上がりになりました。
【塗装工事後】
